Ingen semester på Facebookbygget

Under semesterperioden minskar produktionstakten på de flesta byggarbetsplatserna - men inte serverhallarna på Porsön.
Enligt byggchefen är det bara att "gilla" läget.

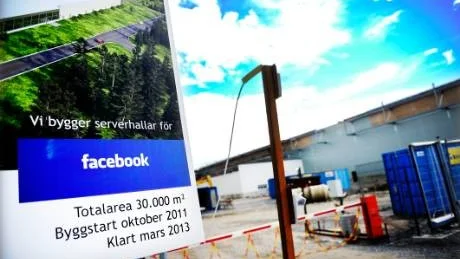

TIDSPRESS. I mars 2013 ska allting vara klart, men redan den 17 december ska den första serverhallen vara redo att tas i bruk. I stället för semester ökar nu bemanningen till över 200 personer.

TIDSPRESS. I mars 2013 ska allting vara klart, men redan den 17 december ska den första serverhallen vara redo att tas i bruk. I stället för semester ökar nu bemanningen till över 200 personer.

Foto: Petra Isaksson

Luleå2012-06-22 06:00

Redan från första spadtaget har det stått klart att Facebookbygget på Porsön inte är en konstruktion i mängden. Sommaren är det inget undantag.

Medan de flesta nybyggnationer går på lågfart, eller står helt stilla under semestermånaden juli, ökar i stället NCC bemanningen ute vid serverhallarna.

- Vi kommer ha en topp i sysselsättningen under juli, säger Tony Abrahamsson, byggchef på NCC.

Framför allt kommer det vara montörer, installatörer och andra specialister som är i tjänst för att lägga sluthanden på den första serverhallen.

- Det här kommer ju inte direkt som någon nyhet för oss eller personalen, utan det har varit känt hela tiden att bemanningen kommer trappas upp och att vi kommer jobba mycket juni, juli och augusti. Alla kommer att få semester men den blir mer förskjuten, säger Tony Abrahamsson.

Färdig i september
Anledningen är den tajta tidsplanen då den första hallen ska stå färdig redan i september och sedan provköras i cirka tre månader innan den kan överlämnas till Facebook den 17 december.

- Under prövningsperioden trappas bemanningen ner så då blir det nog naturligt för de flesta att vara lite lediga, säger Tony Abrahamsson.

Får du själv någon semester?

- Jag tänkte jobba tre veckor efter midsommar och försöka vara ledig i två veckor för att sedan komma tillbaka i selen igen. Sedan blir det nog att ta lite längre semester under prövningsperioden.


Få stannar helt
Kurirens rundringning visar att få byggen stannar helt.
I stället väljer produktionsledningen att fokusera på delar som inte kräver full bemanning. Men på Norrportens bygge bredvid Kulturens hus kommer inte ett hammarslag att höras.

- Vi lägger ner allting. Anledningen är att fabriken som vi är beroende av stänger och då allting går i takt finns det ingen anledning för oss att hålla på, säger Tage Oja, platschef för PEAB.

Att dela upp semesterperioderna och fortsätta med mindre bemanning tycker han är onödigt.

- Jag förstår inte riktigt varför man väljer att göra så, man tjänar ju ingenting på det. Blir ju som att pinka i brallan när du fryser. Det värmer först men ger ingen långvarig effekt.

Andra byggen i Luleå:

Pontushallen,
Luleå kommun

Jan Boman, projektledare.

- Vi kommer inte ha något bygguppehåll under sommaren. Däremot kommer vi fokusera på att byta ut takkonstruktionen under semesterperioden och då kommer det vara lite annan typ av personal där. Målsättningen är att bytet av takstolarna ska vara klart till den 1 augusti.

Brända tomten,
Galären

Magnus Bjur, projektledare.

- Bygget fortsätter under semestern men i låg takt. Under vecka 27, 28, och 29 kommer arbetet i princip att stå stilla. Just nu håller vi på att försöka göra färdigt taket på höghusdelen men sedan återstår fortfarande en massa fasadarbete.

Hunden,
Norrporten.

Mikael Torstensson, projektledare.

-  Från vecka 28 till 31 lägger vi ner allt arbete och ger all personal semester.
